中畅物流超限运输捷报频传
中畅公司 张晶莹2022-08-30

8月,中畅公司喜报频传,在超限设备运输方面相继完成了托巴水电工程超限设备项目第二批次运输、宾川龙口150兆瓦农业光伏发电项目主变压器运输、云南华电曲靖会泽待补一期189MW风电设备运输项目首台发电机组等运输任务,同月公司还获评国家5A级物流企业。

827日,中畅公司负责运输的华电曲靖会泽待补一期风电设备项目首台风力发电机组完成全部设备机位交货任务。

首台机组包括叶片、机舱、轮毂、塔筒共计9件大件设备,叶片长 84 米、重 20.2 吨;机舱重 127 吨;塔筒最重段为 94 吨。设备从待补临时堆场起运,运距约30公里,交货地点位处平均海拔2700米左右的高原山区,运输路段多为乡村道路及山路,坡度大且弯道曲折多变,全程采用公路运输方式,前后历时11天。

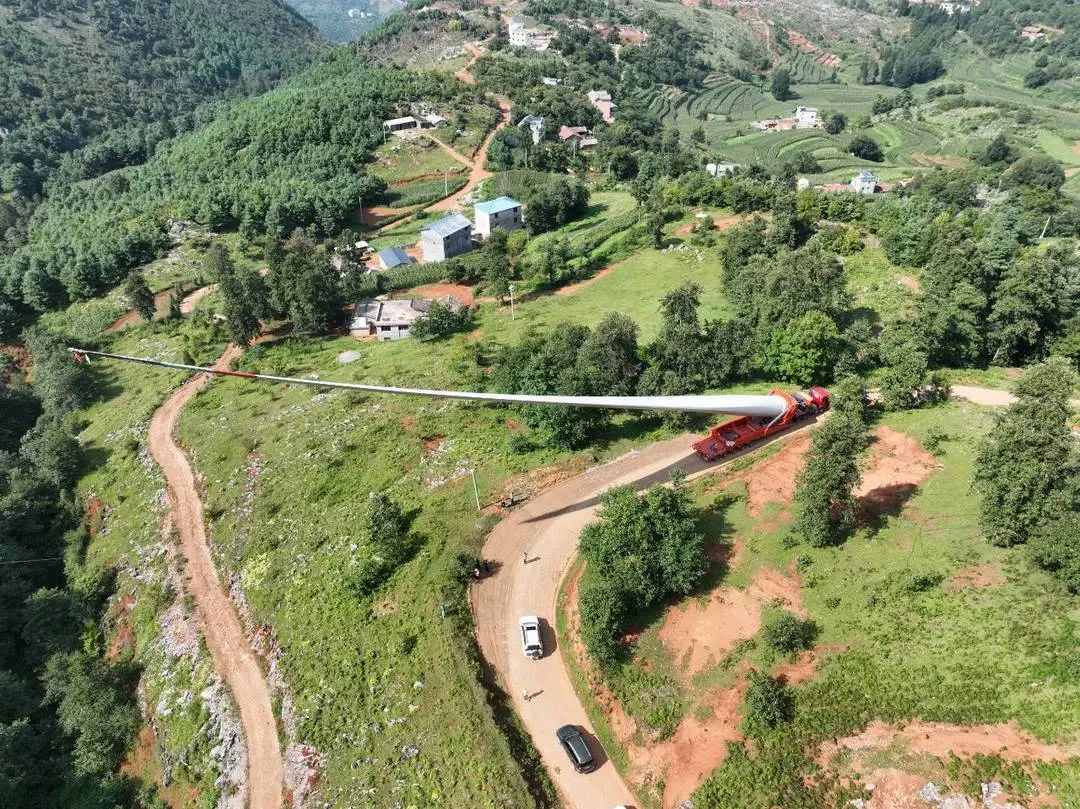

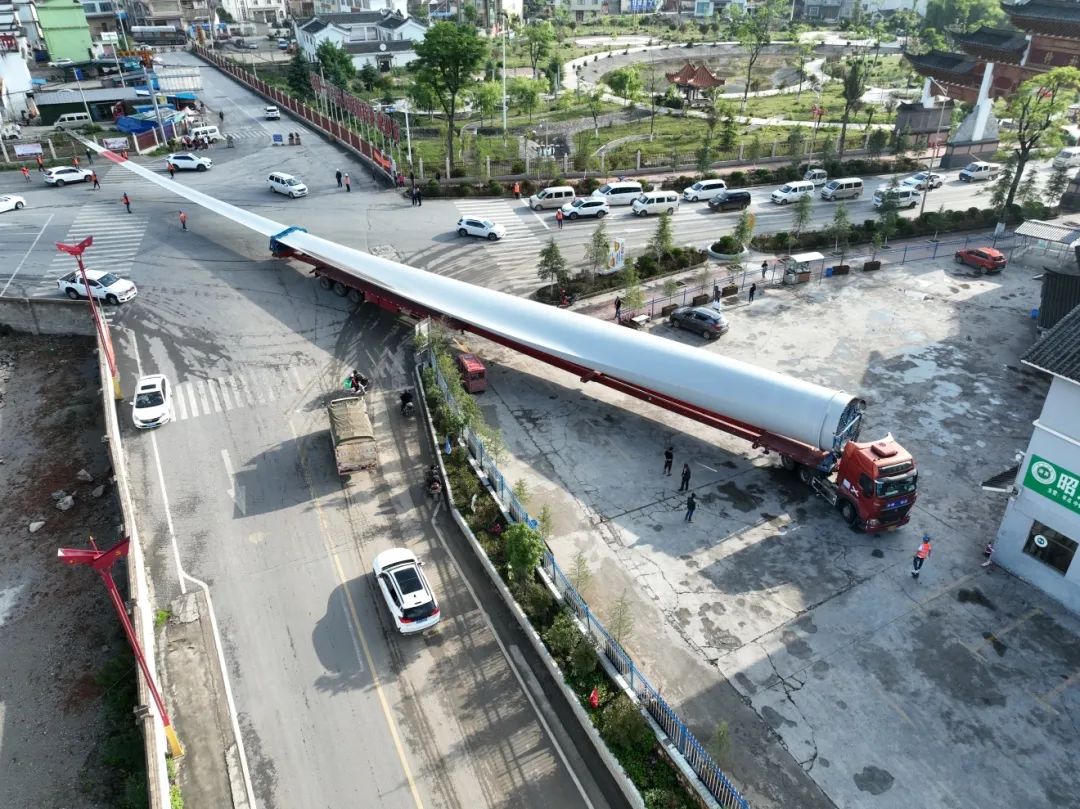

在起运前,中畅公司进行了严谨的模拟运输试验。在实际运输过程中,沿途共设置9个会车点,投入3辆叶片扬举车、4辆塔筒长途运输车、1辆机舱长途运输车、1辆轮毂长途运输车,并配置2台装载机和4辆倒运车配合完成运输任务。其中,本次使用的扬举车可承载最高191型号,长93.5米、重24吨的叶片,具有液压后轮转向、升降调平和举升功能。液压转向装置可使叶片360°旋转,还可实现45°抬升,能够灵活躲避途中遇到的各种障碍。整个运输任务共投入现场操作人员22人,保证超限设备运输的安全性和保障沿途村民正常出行。

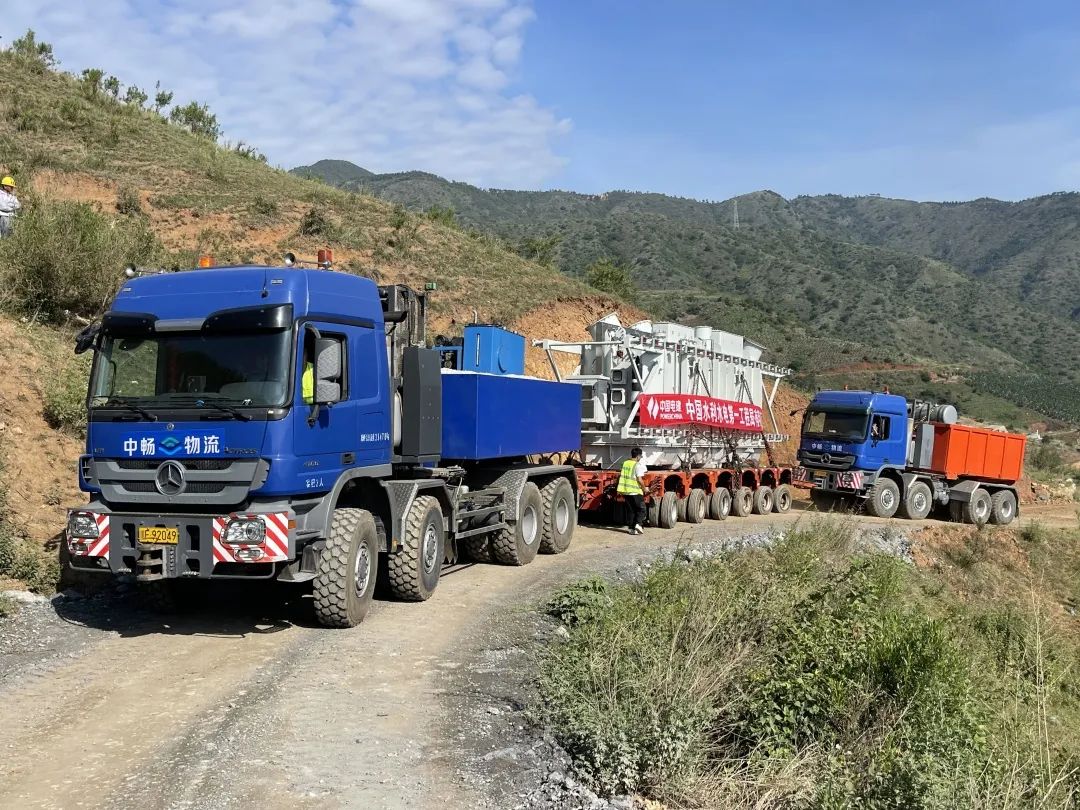

824日,中畅公司承运的宾川龙口农业光伏发电项目逾 120 吨的主变压器按期运输至何家山光伏发电场指定地点卸车交货,并完成基础位推移。

该项目于23日正式起运,全程采用双机牵引方式,运输耗时11小时,安装基础位卸车、推移用时8小时,共投入牵引车2台、液压轴线板1套、开道车和保障车各1台,挖掘机、装载机各2台,操作人员12人。交货现场位于山顶,山路弯多狭窄,且运输道路途经人员密集的乡镇街道、村庄,保障难度较大。中畅公司前期积极组织技术人员到现场进行道路勘测,制定详细的道路改扩建方案及运输方案。

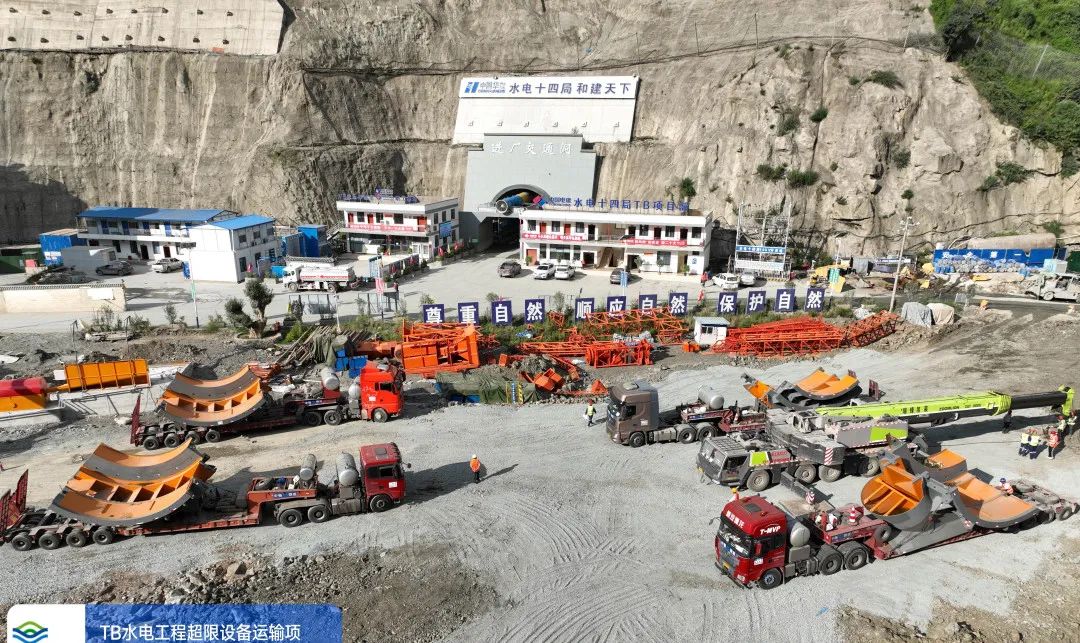

88日,中畅公司承运的托巴水电站公司超限设备运输项目第二套座环安全抵达托巴电站指定交货堆存地点。第二套环座共计四瓣,总重逾250吨,运距约4389 公里,全程采用公路运输。
